Образцы смет для скачивания
Содержание:
- Состав
- Можно ли нарушать цифры, указанные в плане?
- Как правильно составить смету?
- Сметный состав ремонтных работ и оформление
- Вопросы сметного ценообразования
- Образцы смет
- Смета на ремонт. Образец
- Виды документов
- Виды смет
- Составление сметы
- Подготовительные работы
- Компьютерные программы для финансовых расчетов
- Как составить смету на ремонт квартиры самостоятельно?
Состав
Сметная стоимость подразделяется на 3 части. Рассмотрим их особенности:
- Прямые траты. В них входит стоимость объектов, траты на эксплуатацию оборудования, ЗП сотрудников.
- Накладные траты. Это расходы, направленные на формирование общий условий работы. К примеру, это траты на организацию и обслуживание объекта.
- Сметная прибыль. Представляет собой расходы, не связанные с возведением объекта, но требующиеся для обеспечения работы строительной компании. К примеру, это могут быть налоги, траты на развитие производства, материальное стимулирование, создание нормальных условий для работы сотрудников.
К СВЕДЕНИЮ! Если строится уникальное здание, для создания сметы обычно используются укрупненные сметные нормы. Если же УСН нет, могут применяться единичные расценки.
Можно ли нарушать цифры, указанные в плане?
Так как документ составляется заранее, то всегда существует вероятность изменения цен. Согласно п. 4 ст. 709 ГК РФ при заключении контракта можно указать твердую цену либо приблизительную. При отсутствии указания в контракте цена считается твердой. В этом случае согласно п. 6 ст. 709 ГК РФ ни один из контрагентов не имеет требовать изменения стоимости договора, если это не было предусмотрено соглашением.
Если цена являлась существенным условием при заключении договора, и в ходе его исполнения она претерпела значительное изменение по независящим от контрагентов обстоятельств, то контракт можно расторгнуть согласно ст. 451 ГК РФ.
Иногда после начала выполнения операций возникает необходимость в выполнении других сопутствующих работ, предусмотреть которые заранее было невозможно. В этом случае согласно п. 5 ст. 709 ГК РФ, п.3 ст. 743 ГК РФ подрядчик должен сообщить о необходимости проведения таких работ и существенном превышении цены договора. Заказчик имеет полное право отказаться от договора, если новые условия его не устраивают. Но он обязан уплатить подрядчику стоимость уже проведенных работ.
Если своевременного предупреждения не было, то подрядчик обязан исполнить свои обязательства в пределах цены, указанной в соглашении.
Предлагаем также прочитать другие статьи о документах, которые вам понадобятся при выполнении различных работ по договору:
- Что такое акт и журнал учета выполненных работ?
- Для чего нужны заказ-наряд и техническое задание на выполнение работ?
- Как оформить гарантийное письмо и график выполнения заданий?
- Установление сроков выполнения по договору подряда.
Как правильно составить смету?
Алгоритм действий:
- До начала ремонта пригласите замерщика, который проведет новые замеры помещения, как выяснилось, планы БТИ не всегда отражают объективную информацию.
- Составить предварительный список планируемых работ. В его нужно внести все, что вы планируете делать в квартире – от демонтажа отделки до встроенной мебели. Продумать, помощь, каких специалистов в этом потребуется. Найти стоимость услуг данных специалистов.
- Можно ориентироваться на приблизительные цифры:
— работы по установке электрики – 1000 рублей за квадратный метр,
— сантехнические работы – от 10 000 рублей за полную замену сантехники ванной,
— шпаклевка стен — от 300 рублей за квадратный метр,
— поклейка обоев — от 300 рублей за квадратный метр,
— укладка плитки на стены – от 1000 рублей за квадратный метр,
— гипсокартонные работы – от 800 рублей за квадратный метр,
— отделка потолка – от 300 рублей за квадратный метр,
— укладка линолеума – от 150 рублей за квадратный метр,
— укладка ламината или паркета – от 500 рублей за квадратный метр,
— демонтаж дверей – от 500 рублей за одну дверь,
— установка межкомнатной двери – от 2500 рублей,
— установка входной двери – от 3500 рублей.
- Заложите в смету 20% на непредвиденные расходы, если они не пригодятся, то это будет приятный бонус после ремонта.
- Выбираем подходящий вид и форму сметы и заполняем соответствующую таблицу на основе полученных данных. По статистике на строительные, монтажные и отделочные работы приходиться порядка 40% сметы, на покупку материалов – 25%, мебель и техника – 25%, непредвиденные расходы – от 10%
- Смета на демонтажные работы включает в себя – демонтаж покрытий пола (плитки, ковролин, линолиум), очистка потолка, очитка стен от обоев и штукатурки, съем плинтусов, демонтаж дверей, демонтаж электроточек и сантехнических узлов.
- Смета на черновые работы включает в себя очистку потолков от набела, заделку швов, выравнивание, шпаклевку и грунтовку, выравнивание стен, устройство стяжки, гидроизоляция, раскладка кабеля при установке теплого пола, установка датчиков, подключение электрики и сантехники. На этом этапе довольно часто возникают скрытые работы, которые на этапе планирования было сложно предсказать.
- Смета на смежные работы. Такие работы, как правило, выполняются профильными организациями. К ним относятся – монтаж, домофона, интернета и телевизионного кабеля, установка кондиционеров, сборка встроенной мебели, замена окон.
- Смета на чистовую отделку. К работам на этапе чистовой отделки относятся – покраска потолка, стен, монтаж натяжных потолков, поклейка обоев, облицовка плиткой, укладка на пол керамической плитки, паркета, линолеума, ковролина, лаимината, монтаж сантехники, электровыводов, радиаторов отопления, дверей, люстр и светильников.
- В смету необходимо включить доставку и подъем материалов на этаж, вывоз мусора и другие сопутствующие расходы.
- После составления сметы и начала ремонтных работ внимательно следите за их ходом и требуйте от строителей обязательного согласования всего, что идет не по плану.
- Мебель и технику в дом лучше заказать после завершения ремонта. Опять же размеры помещения могут измениться, обидно будет, если что-то из выбранного не поместиться на пару сантиметров из-за лишнего слоя шпаклевки.
Сметный состав ремонтных работ и оформление
Независимо от авторства сметы и предполагаемого исполнителя ремонта документ составляется по единым принципам
В отношении формы основное внимание уделяют удобной логически обоснованной группировке работ по разделам, и отражению каждой отдельной работы в строке с указанием:
- порядкового номера (в каждом новом разделе номерной порядок работ либо продолжается, либо содержит номер раздела и порядковый номер работы в разделе: 1.1, 1.2… 2.1, 2.2 и т.д.),
- наименования работы и материала (целесообразнее, когда наименование носит не общий описательный характер, а точно указывает на содержание процесса или марку материала),
- единицы измерения (метры, литры, мешки и др.),
- стоимость работ и материала,
- количество произведённых работ (количество материала), взятых в указанных единицах измерения,
- итоговую сумма по статье расходов.
Итоговые суммы могут выделенной строкой информировать и о сумме сметных средств по конкретному разделу с последующим суммированием расходов по всем разделам. В такие разделы могут объединяться работы:
- по отдельным элементам: стенам, потолкам, полам, остеклению, обработке фасадов, замене межкомнатных дверей, замене сантехники и т.д.,
- по отдельным комнатам: кухне, ванной, спальне (в том числе, например, по нескольким ванным комнатам в доме, если бригада специализируется на ремонте именно этого типа помещений и делает однотипные ремонтные работы в каждой ванной комнате дома),
- по квартирам,
- по объектам, если сметные работы целесообразно именно так локализовать.
Основная цель и группировки, и разделения – удобство в использовании и информативность документа. Если предполагается, что одна бригада, зайдя на объект, займётся ремонтом потолков сразу во всех помещениях, то удобнее все эти работы сгруппировать в разделе «Потолок», приведя в части исходных данных общую площадь всех потолков. Если же в планах предполагается постепенный ремонт в нескольких помещениях с постепенным же финансированием, то целесообразнее собрать работы в соответствующие разделы: «Гостиная», «Кинотеатр», «Бильярдная» и т. д.
При этом (особенно в случае раздельного финансирования ремонта в разных помещениях), важно учесть накладные расходы для каждого помещения отдельно – затраты на доставку материала, вывоз мусора, уборку территории. Если ремонт делается сразу на всём объекте, такие расходы можно вынести в самостоятельный выделенный раздел
В противном случае общий раздел накладных расходов по всему объекту теряет смысл. Ни заказчик, ни исполнитель не смогут воспользоваться этой информацией –следующее помещение на объекте может ремонтировать уже другая бригада, которой снова нужно будет обеспечивать транспорт для доставки материала, вывода мусора и т.д.
Тот же принцип логичности и информативности положен в основу построчного разделения всех работ внутри раздела на самостоятельные виды и подвиды. Задача сметчика – выделить в отдельную строку разные по трудозатратам и, соответственно, по стоимости работы.
В примерах смет иногда указан обобщающий параметр – например, «Демонтаж стен», – но это имеет смысл только при заключении комплексного договора с ремонтными бригадами и полного взаимного доверия и понимания. В большинстве же случаев работы целесообразнее разделять. В данном случае – на демонтаж:
- бетонной стены (м2),
- кирпичной стены до 12 см (м2),
- гипсокартонных перегородок (м2), и т. д.
Так проще сравнивать себестоимость, контролировать плановые и фактические расходы, выполнение договора рабочими. Если, например, бригада по причине отсутствия соответствующего оборудования не сможет в ходе ремонта осуществить демонтаж бетонной стены, то отдельно на демонтаж этой стены можно будет нанять другого исполнителя, сразу понимая стоимость такой работы в общем составе сметы.
В представленном образце в верхней части документа указан ещё и размер площади кровли в м2. Если ремонтируется не только кровля (или любой другой элемент), а, например, комната, то указывается общая площадь комнаты и другие значимые характеристики, которые соотносятся с содержанием табличной части. Если в смете в одном документе сведены расходы по работам и материалу (как это сделано в документе, что представлен этим и другими образцами), в «шапке» вписывается общая сметная сумма и отдельно – стоимость работы и материала.
Вопросы сметного ценообразования
Составление сметы на ремонт предполагает внесение в состав трёх видов расходов – прямых и накладных затрат, а также плановых накоплений. Прямые затраты, чаще всего, группируются в табличной части по наименованиям конструктивных элементов, на ремонт которых они направлены. Накладные расходы и плановые накопления выносятся в смете отдельными разделами.
- Прямые затраты в ремонте определяют его стоимость в первую очередь. К таким затратам относятся цена стройматериалов, зарплата, расходы, связанные с эксплуатацией строительных механизмов и машин (что особенно актуально при осуществлении внешнего ремонта объекта, который чаще, чем внутренний, требует привлечения тяжёлой строительной техники, лебёдок, кранов и др.). На основе стоимости прямых затрат предполагается объём накладных расходов (обычно в пределах 12-23%, но со значительными отклонениями по отдельным видам работ).
- Накладные расходы. В строительных организациях к накладным расходам относят средства на обслуживание аппарата, управленческие расходы, а частные исполнители включают в них те затраты, которые обеспечивают процесс ремонта: доставку и разгрузку материала, вывоз мусора, деятельность поставщика материалов и прораба, курирующего ремонт. В совокупности с прямыми затратами накладные расходы становятся основой для вычисления сметной прибыли, которая обычно составляет 8-12% от этой суммы, но может быть и значительно больше.
- Сметная прибыль. Общеотраслевой норматив плановых накоплений по сметной стоимости ремонтно-строительных работ равен 50% от размера оплаты труда рабочих. Этот норматив применяется при проведении подрядных торгов, при создании технико-экономического обоснования ремонтного проекта, при разработке инвесторских смет.
При приведении расходов по этим группам затрат в случае ремонта, проводимого частным исполнителем, и ремонта, которым занялась строительная организация, могут наблюдаться расхождения в суммах и оформлении статей расходов.
Образцы смет
В качестве примера приведем несколько образцов составления смет.
Разбивка по работам
Вот реальная смета на внутренние отделочные работы, принятая автором этой статьи не далее как неделю назад.
Смета включает:
- Разгрузку строительных материалов (гипсовой шпаклевки, цемента, фибры, расходных материалов и инструмента);
- Удаление с потолка старой штукатурки, пораженной грибком и сыростью;
Пораженное грибком перекрытие должно быть очищено до голых плит.
- Грунтовку перекрытия антисептическим грунтом;
- Частичную очистку стен от старой штукатурки и обоев;
- Штробление капитальных стен под силовой кабель и розетки.
Работа | Объем | Стоимость |
Разгрузка | 3 тонны | 1500 р |
Очистка потолка | 104 м2 | 15600 р |
Грунтовка потолка | 65,4 м2 | 2943 р |
Очистка стен | 24 м2 | 2400 р |
Штроба под кабель | 20,85 погонных метров | 3127 р |
Штробление и монтаж коробок под розетки | 22 шт | 3300 р |
Итого | 28870 р |
Смета на работы.
Разбивка по материалам

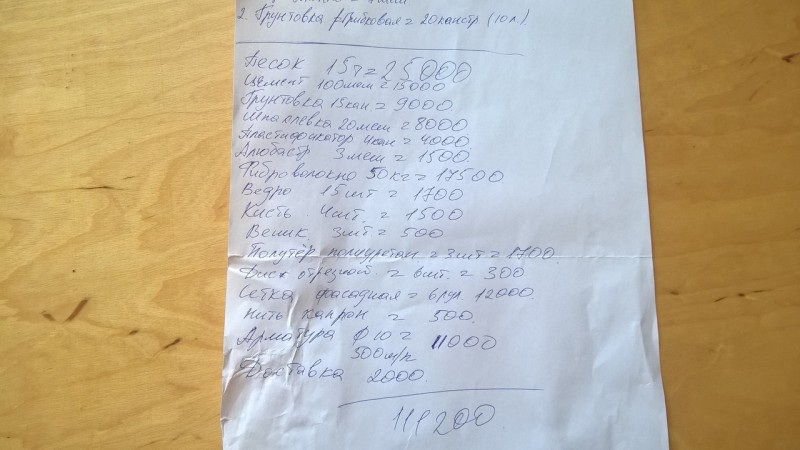

Еще одна смета, уже на материалы и расходники, составлена строительной бригадой своими руками при отделке этого же дома. В ней указаны приблизительные цены; отчет за расход авансовых средств включает предоставление чеков на все покупки.
Материал | Объем | Стоимость, р |
Песок | 15 тонн | 25000 |
Цемент | 100 мешков | 15000 |
Грунтовка проникающая антисептическая | 150 литров (15 канистр) | 9000 |
Шпаклевка гипсовая “Еврогипс” | 20 мешков по 25 кг | 8000 |
Пластификатор для цементного раствора | 4 канистры | 4000 |
Гипс строительный | 3 мешка | 1500 |
Фиброволокно | 50 кг | 17500 |
Ведро оцинкованное | 15 шт | 1700 |
Кисть широкая | 4 шт | 1500 |
Веник | 3 шт | 500 |
Полутерок полиуретановый | 3 шт | 1700 |
Отрезной диск по металлу, диаметр 125 мм | 6 шт | 300 |
Стеклосетка армирующая | 12 рулонов | 12000 |
Капроновая нить | 500 | |
Рифленая арматура 10 мм | 500 погонных метров | 11000 |
Доставка материалов | 2000 | |
Итого | 111200 |
Перечень материалов с ориентировочными расценками. При составлении сметы использован базисно-компенсационный метод расчета (за основу взяты ожидаемые расценки с последующей коррекцией).
Ресурсная смета
Последним образцом станет ресурсная смета на монтаж гипсокартонной перегородки.
Наименование | Количество и единицы | Сметная стоимость, рубли |
Затраты времени строителей | 117 человеко-часов при среднем квалификационном разряде 3,5 | 6305,13 |
Затраты времени машиниста подъемной техники | 4,68 | 328,4 |
Работа погрузочной техники грузоподъемностью до 0,8 т | 2,34 машинных часа | 541,97 |
Работа электродрелей | 3,51 машинный час | 24,43 |
Работа шуруповертов | 7,02 машинных часа | 22,53 |
Работа электрических ножниц | 5,85 машинных часов | 26,38 |
Работа бортового грузового автомобиля грузоподъемностью 5 тонн | 2,34 машинных часа | 534,5 |
Гипсовая шпаклевка Кнауф Фугенфюллер | 35,1 кг | 504,74 |
Дюбель-шурупы | 140 шт | 1448 |
Серпянка | 1775 метров | 515,97 |
Демпферная лента | 195,39 | 2678,8 |
Уплотнительная (бандажная) лента | 136,89 | 1681,01 |
Шурупы по ГКЛ | 3510 | 596,7 |
Направляющий оцинкованный профиль 40х50 мм длиной 3 метра | 78,39 | 1543,5 |
Стоечный оцинкованный профиль 50х50 мм, 3 метра | 234 | 5445,18 |
Минеральная вата Ursa M-15 | 4,797 м3 | 5050,91 |
Гипсокартон 2520х1200 мм, толщина 12,5 мм | 245,7 листов | 11272,72 |
Итого по смете | 48389,13 |
Еще один образец ресурсной сметы.
Смета на ремонт. Образец
Образец сметы на ремонт квартиры позволяет понять, что входит в расчет окончательной цену. Кроме этого, стоит отметить основные критерии, которые влияют на стоимость сметы:
тип дома – это может быть панельный дом или монолитная новостройка;
изначальное состояние квартиры и необходимость демонтажных работ;
материалы, из которых изготовлены стены, – бетон или кирпич;
количество комнат, подлежащих ремонту;
общая площадь квартиры;
варианты ремонтных работ и используемые строительные материалы.
Это далеко не все параметры, которые влияют на окончательную стоимость ремонтных работ и учитываются профессиональным сметчиком. Сам процесс составление сметы, осуществляется, выходя с требований хозяина квартиры и расценок строительной компании.
Зачем нужно составление сметы на ремонт квартиры?
Смета позволят не только рассчитать стоимость необходимых материалов, но и гарантировать качество проведенных работ
В окончательную стоимость берутся во внимание все факторы: цена материалов, их количество, состояние квартиры, пожелания клиента, оплата труда рабочих и еще очень много всего. Хозяин квартиры, таким образом, может контролировать расходы на каждом этапе и исключит фактор обмана со стороны подрядчика, который проводит ремонт
На данный момент в нашей стране работает огромное количество строительно-ремонтных компаний. Кроме основной деятельности, такие организации предоставляют услуги своих сметчиков. В этом случае лучше обратиться к незаинтересованному частному специалисту, который сможет реально отобразить стоимость всех работ без каких-либо накруток и дополнительных оплат.
Как составляется смета на ремонт? Образец
Процесс составления сметы относительно прост. Сама смета – это просто документ, который позволяет систематизировать расходы на предстоящий ремонт. Составлением должен заниматься профессионал, поскольку необходимо быть очень внимательным и тщательно анализировать много факторов. При самостоятельном расчете очень сложно получить точную стоимость всех работ, и в конечном итоге она превысит изначальный результат.
При составлении любой сметы изначально учитываются три основные позиции: работа, материалы и транспорт. При капитальном ремонте или строительстве обязательно учитывается расход и стоимость электроэнергии, эксплуатация оборудования и механизмов, взятых в аренду. Продуманная до мелочей смета позволят избежать дополнительных затрат и накруток со стороны подрядчика.
Чтобы максимально точно составить расчетную смету, необходимо определиться с типом ремонта: косметический или капитальный. Первый вид ремонта предусматривает поверхностные работы, которые позволяют освежить помещение. Как правило, в этом случае в смету включены следующие работы: переклейка обоев, покраска, шлифовка паркета или незначительное восстановление напольного покрытия. Довольно простые работы, которые требуют небольшого количества материалов, довольно легко просчитать с высокой точностью.
Что касается капитального ремонта, то он состоит из ряда сложных восстановительных манипуляций с общей перепланировкой квартиры. При этом смета включает улучшение или замену основных коммуникационных систем. Это может быть выравнивание стен, пола, потолка, что ведет к перепланировке. Возможен снос или установка дополнительных перегородок.
Образец сметы на ремонт квартиры позволяет рассчитать количество и стоимость необходимых материалов, и время работы строительной бригады. Прежде чем проводить заказ составления сметы, необходимо самостоятельно продумать основные объемы предстоящих работ. Это позволит быстро и точно произвести расчеты по каждой комнате. При этом стоит понимать, что даже ремонт однокомнатной квартиры предусматривает составление отдельной сметы для ванной, кухни, гостиной и коридора. За счет этого ремонт будет проведен не только в срок, но и удовлетворит бюджет без дополнительных накруток и расходов.
Возможно Вам будет также интерестно:
- восстановление напольного покрытия
- выравнивание стен
- демонтажные работы
- капитальный ремонт
- количество материалов
- косметический ремонт
- монолитная новостройка
- образец сметы на ремонт
- переклейка обоев
- перепланировка
- перепланировка квартиры
- площадь квартиры
- покраска
- произвести расчеты
- рассчитать количество
- смета на ремонт
- составление сметы
- составление сметы на ремонт
- строительные материалы
- установка дополнительных перегородок
- шлифовка паркета
Виды документов
Сметы делятся на виды в зависимости от точности, степени укрупнения. По степени укрупнения выделяют сметы:
- Локальные. Они содержат расчет по конкретному виду работ. Примером таких документов можно считать расчет монтажа системы пожаротушения, водоотведения и пр. В локальный документ включаются прямые затраты, накладные расходы и сметная прибыль. Он учитывает объем необходимых работ, перечень и количество оборудования, рыночные цены и тарифы.
- Объектные. Это сметы на все работы, которые нужно провести в рамках одного объекта. Составляется путем суммирования всех касающихся объекта локальных расчетов. Сюда дополнительно включаются расходы на покрытие лимитированных трат (строительство вспомогательных временных сооружений, удорожание работ зимой и пр.).
- На отдельные виды затрат. Если эти затраты не учтены в нормативных документах и не определяются в процентном отношении к стоимости работ, то расчет на эти траты нужно выделить в отдельную локальную смету.
- Сводные. Включают все объектные расчеты. Во время составления сводной сметы обязательно формируется пояснительная записка, которая содержит текстовое описание основных параметров. В каждой из глав сводного сметного расчета содержится полная информация по проводимым для этого объекта работам и необходимым для этого материалам и оборудования.Сводный расчет формируется в целом на строительство вне зависимости от количества подрядчиков, именно в нем можно увидеть итоговую сумму, необходимую для полного завершения объекта.
В зависимости от точности приведенных расчетов сметы подразделяют на:
- Концептуальные. Погрешность до 20 %. Просчитывается документ при подготовке технико-экономического обоснования проекта на основе его мощности или стоимости единиц потребительских свойств.
- Инвесторские. Погрешность до 13 %. Применяются при подготовке к проведению конкурса. Для их составления используют укрупненные расчеты по объемам и перечню работ, по стоимости и перечню необходимого оборудования.
- Составленные подрядчиком. Расчет основывается на тендерной документации при подготовке проекта договора. Подрядчик при составлении руководствуется собственным опытом, а также сборниками федеральных и территориальных единичных расценок. Погрешность расчетов до 5%.
- Составленные проектировщиком. В этих расчетах используются наиболее детальные расчеты, чертежи и схемы, что уменьшает погрешность до 2 %.
- Исполнительные. Это окончательные сметы, которые составляются по фактически сложившимся расходам с учетом дополнительных трат, возникших во время проведения работ. Этот документ принимает за основу бухгалтерия, определяя балансовую стоимость возведенного объекта.
Виды смет
Строительные сметы делятся на несколько типов:
✓ Затраты на демонтаж, монтаж и прочие услуги. Сюда включаются все задачи, предназначенные для реализации проекта. Например, демонтаж плитки, установка сантехники в ванную или создание дополнительных розеток. Нужно перечислить не только операции, но и их количество и стоимость.
✓ Бюджет на стройматериалы. Запишите все необходимое: плитку, обои, краску и прочее. Итоговая сумма будет приблизительной из-за того, что цены постоянно меняются
Для расчета важно произвести точные замеры пространства.
Пример задач и материалов для настройки электрики
Помимо этого списки делятся по способу составления. От этого зависит, каким образом будут распределены все возможные расходы:
- ✓ По этапам реализации. Позиции делятся на группы по порядку проведения, например, демонтаж, черновая и чистовая обработка.
- ✓ По комнатам. Траты распределяются в зависимости от проекта каждой зоны. Такой вариант подходит для офисов или большого дома.
- ✓ По видам. Например, отдельные документы для пола, сантехники и электрики.
Разделение по видам
Составление сметы
Как правило, чтобы составить смету используется дефектная ведомость, содержащая в себе перечисление видов и объемов требующих проведения мероприятий. Кроме того, в ней содержится информация о количестве необходимых материалов. Смета требуется для того, чтобы перевести данные, имеющиеся в дефектовке в денежный эквивалент. Благодаря этому, получается рассчитать полную стоимость проведения ремонтно-восстановительных работ. Сметная документация составляется с обязательным указанием следующих значений:
- порядкового номера документа. По большей части, эта составная часть сметы имеет значение для отчетности;
- числовых и буквенных обозначений ресурсов (кодов), и номеров нормативов;
- названия работ и точных затрат на их осуществление;
- единиц измерения. Для материалов это могут быть килограммы, граммы, тонны или штуки. Для рабочих, трудовые часы. Для техники, моточасы. Для прочих ресурсов, киловатты, литры и т. д.;
- количества единиц;
- цен единиц измерения в национальной валюте;
- поправочных коэффициентов. Стоит понимать, что ни одна смета не может быть составлена без погрешностей;
- коэффициентов перерасчета;
- коэффициентов зимнего подорожания;
- итоговой затраты в национально валюте.
Грамотно составленная смета на ремонт кровли, должна содержать в себе расчет цены проведения подготовительных мероприятий. Это обусловлено тем, что ремонт не может начаться сразу после обнаружения проблемы. Для начала нужно провести демонтаж вышедших из строя элементов крыши. В число подготовительных работ нужно включать мероприятия, которые требуется провести на крыше того или иного типа. Например, демонтаж многослойного рулонного покрытия подразумевает проведение ряда следующих работ:
- разработку слоев кровельного покрытия;
- демонтаж стяжки крыши. Обязательно следует указать армирована ли она. В этом случае, потребуется проведение дополнительных демонтажных мероприятий с использованием специализированного оборудования;
- разборку пароизоляционного, гидроизоляционного и теплоизоляционного слоев;
- демонтаж парапетов;
- разборку системы, отвечающей за слив воды. Речь идет о настенных желобах, водосливных воронках и прочих конструкциях подобного типа;
- демонтаж участков прилегания рулонного кровельного материала к вертикальным конструкциям, например, трубам печного отопления или вентиляции.
После этого в сметной ведомости нужно указать позиции восстановительных мероприятий. Они могут быть самыми разными. Пример работ для крыши из мягкой кровли, выглядит следующим образом:
- обустройство парапетов;
- обработка крыши праймером;
- монтаж теплоизоляционного, гидроизоляционного и пароизоляционного слоев;
- заливка стяжки;
- монтаж участков кровли, примыкающих к вертикальным элементам крыши;
- обустройство водосливной системы;
- ремонт или полное восстановление вентиляции, дымоходов и прочих конструктивных элементов крыши;
- установка финишного кровельного материала.
После того, как в сметную документацию вписаны все требуемые данные, производится расчет затрат по каждому пункту (материалу, виды работ и т. д.). После этого вычисляется общий объем денежных трат. Смета на проведение ремонта кровли является официальным документом. В связи с этим, она должна быть заверена составителем и лицом, проверившим ее.
После проверки, сметная документация отправляется на согласование и утверждение ответственным лицом. Если речь идет о ремонте кровли многоквартирного жилого дома, то ответственным лицом является руководитель управляющей компании. Когда речь идет о частных владениях, то в качестве ответственного лица выступает его хозяин.
Дополнительно следует сказать о том, что смета является максимально подробным документом. В ней все должно быть расписано максимально точно. В этом документе нельзя указывать ремонт крыши в графе «наименование работ». В этом пункте должно быть указано абсолютно все: начиная от погрузо-разгрузочных работ, и заканчивая каждым типом монтажных и демонтажных. Это тоже касается и других пунктов.
После согласования с ответственным лицом, сметная документация размножается и прикрепляется к договору на ремонт кровли. Образец сметы в обязательном порядке должен быть выдан подрядчику проведения ремонтно-восстановительных работ. Именно сметная документация чаще всего является определяющим фактором в заключении договора на выполнение строительно-монтажных работ.
Подготовительные работы
Сюда входят все что связано с очисткой и демонтажем, а именно:
- Удаление старой плитки, линолеума, паркета, ковролина с напольных покрытий;
- Очистка поверхности от краски, грязи, побелки;
- Демонтаж электрических и сантехнических точек;
- Очистка от обоев;
- Удаление штукатурки;
- Демонтаж плинтуса.
Несущие стены удалять нельзя, но в них можно делать проемы. Стоить это будет намного дороже, чем удалить обычную перегородку.
Стоит отметить, что некоторые работы нужно согласовывать с БТИ. Особенно если это касается перепланировки, когда происходит демонтаж перегородок, изменяется предварительно утвержденный план квартиры или дома.
Компьютерные программы для финансовых расчетов
В наше время разработано множество программных продуктов, с помощью которых можно составлять различные финансовые документы. С определенной долей условности их можно разбить на две группы:
- Бесплатные. Их можно свободно найти в интернете, на тематических сайтах. Такие программы имеют минимальный функционал, позволяют выполнить наиболее простые расчеты и не имеют функции обновления нормативных баз.
- Профессиональные. Используются специалистами и требуют приобретения программного и сервисного продукта. Наиболее популярными и функциональными считаются «Смета.ру», «ГРАНД Смета», «1С:Подрядчик», «Турбосмета» и др.
Для заполнения сметы достаточно подставить необходимые показатели в созданный бланк, все вычисления будут проведены автоматически.
Если проект требует выполнения большого объема различных работ и внушительных вложений, то не стоит браться за такие серьезные расчеты самому, не имея специальных знаний. Лучше обратиться к специалистам, которые владеют современными технологиями производства и текущей ситуацией на рынке строительных материалов. Они смогут дать объективную картину по величине ожидаемых затрат и предложить варианты по ее возможной оптимизации. Сэкономив на услугах сметчика, можно потерять больше и вообще не реализовать свой замысел.
Как составить смету на ремонт квартиры самостоятельно?
Не спешите ходить по строительным магазинам и покупать понравившиеся обои! Ремонт квартиры надо начинать за письменным столом, разложив план жилья с указанием всех размеров и вооружившись карандашом и калькулятором.
Для начала продумайте концепцию своего жилого пространства, что и где будет расположено, образ и стиль дома, основной цвет интерьера и систему освещения.
Далее, соблюдая последовательность и технологию строительных работ, набираем виды работ. Выписываем их в первую колонку или столбец «Наименование работ»
При этом важно знать технологию, например окраска стен предполагает сначала их грунтовку, а затем наложение краски не менее 2-х слоёв. Поэтому в колонке «Наименование работ» доложны быть строки «Грунтовка стен в 1 слой» и «Окраска стен в 2 слоя»
От этого потом будет зависить расчёт количества и цены материала.
Не забудьте включить в эту колонку такие виды работ как «Вывоз строительного мусора» и «Доставка строительных материалов и подъем их на этаж». Всё это стоит денег!
Потом вычисляем объем выполнения работ. Для этого следует сделать соответствующие обмеры. Например, для того чтобы рассчитать объем работ по окраске стен, следует рассчитать их площадь, умножив высоту на ширину каждой стены, затем складываем полученные величины и вычитаем из этого значения площадь дверей и окон.
Обратите на это внимание! Если вы проверяете смету, составленную строителями, которые будут делать ремонт вашего жилья, площадь помещения должна быть уменьшена на площадь оконных и дверных проёмов, иначе объём работ и материалов будет завышен, а вы заплатите лишние деньги!
После того как будет заполнена колонка «Объем работ», переходим к разделу «Количество материалов». Строки этой колонки не заполняются для тех видов работ, которые не требуют наличия материалов, например, демонтаж или разбор конструкций. Количество требуемого материала будет указано в расчёте на квадратный или погонный метр на упаковке, но не поленитесь получить консультацию у менеджера, который этот материал продаёт, они должны владеть полной информацией по своей группе товара.
В разделе «Количество материалов» не забудьте про инструменты и укрывочный материал: плёнка, перчатки, малярная лента, валики, тазики и прочая нужная мелочь.
Далее «Цена». Если вы делаете ремонт своими руками, то в этой части будет фигурировать только цена материалов. Если над вашим ремонтом будут трудиться строители, то будет указана цена работы из расчета 1 кв.м. Потрудитесь узнать ориентировочную стоимость того или иного вида работ, сложившуюся в вашем регионе. Это можно сделать как через интернет или специализированные печатные издания, так и обзвонив несколько строительных фирм. Сегодня многие строительные магазины при продаже стройматериалов могут снабдить вас визитками нескольких специалистов по укладке паркета, покраске стен и монтажу натяжных потолков.
Последняя колонка «Стоимость». Умножаем значение в колонке «Объем работ» или «Количество материалов» на «Цену» и получаем «Стоимость», сумма всех строк этой колонки даст вам сметную стоимость ремонта.
Учтите то, что сметная стоимость ремонта является цифрой не окончательной. Вы можете не учесть скрытые виды работ, которые появляются в процессе ремонта или дополнительные материалы. Поэтому в смету часто включают строку «Непредвиденные расходы» и закладывают на это, например, 10%-20% от сметной стоимости.
Когда вы вывели цифру сметной стоимости ремонта, то можете соизмерить свои финансовые возможности с желанием иметь хороший ремонт. На этапе разработки сметы еще не поздно поменять паркетную доску на ламинат, а дорогие обои на подешевле
Экономить лучше на материале, чем на стоимости работ, так как очень важно чтобы была соблюдена технология. От этого зависит качество и долговечность вашего ремонта
