Подключение электричества к участку: способы

Содержание:

Требования к электрооборудованию

Существует целый ряд требований к элементам системы, которые должны быть соблюдены, когда дом соединяют с сетью:

Рекомендуется, чтобы сечение кабелей Применяемых для выполнения линии с одной фазой, составляло:

  • 0,6 сантиметров при наличии медных жил;
  • 1,6, если они алюминиевые
Два кабеля, ноль и фаза Которые служат для подключения к опорам ЛЭП, должны находиться на расстоянии:

  • десять сантиметров, если их монтируют к стене из дерева;
  • пять, когда она из кирпича
Кабель, вводимый в жилой дом По принятой схеме идет через отверстие, проделываемое внутри стены, когда сам провод установлен, его заделывают, применяя негорючий материал, в том числе бетон либо цемент, он должен располагаться:

  • на дистанции 275 см от земли;
  • и полтора метра от окна
Если между столбом ЛЭП и границей земли заявителя Более 25 сантиметров, то необходимо поставить опоры в промежутке
Подключение Производится к аппарату учета либо устройству распределения

Приведу собственный пример

В 2019 году я пошел в местную электросетевую организацию разузнать, что и как у них по подключению электричества к дому, есть ли какие-либо правила подключения электричества к частному дому и как происходит ввод электричества в дом. В принципе, информацией меня нагрузили по полной, но главное я узнал с чего нужно начать. Как оказалось, вместе с подачей заявления на подключение электричества к частному дому, мне необходимо было предоставить такие документы, как:

Все копии необходимо было представить с оригиналами для сверки. В тот момент всех этих документов у меня с собой не оказалось, так что пришлось ехать домой и собирать указанные бумаги.

В общем собрал я все документы и второй раз поехал сдаваться. Все прошло быстро и удачно. Специалист компании сказал, что договор и технические условия на подключение к электрическим сетям  подготовят за месяц, в течении которого мне позвонят и предложат подъехать и подписать все необходимые документы. Также данная услуга по подключению к электросетям, по заверению консультирующего специалиста, обойдется мне в 570 рублей.

Далее прошло около 2-х месяцев, по истечении которых мне наконец то позвонили. Приехал, стал читать договор и обомлел. Стоимость подключения электричества к частному дому составила 67 000 рублей! Как же так, когда мне сказали о 570 рублях?

Порядок проведения электричества на земельный участок

Поставщик электричества может подключить только готовую сеть. Собственнику требуется ее построить. Это можно сделать самостоятельно или воспользоваться услугами специализированных организаций. Расходы на приобретение и монтаж оборудования, покупку и укладку кабелей оплачиваются гражданином.

Есть два варианта прокладки сети:

  • протягивание кабелей по воздуху на опорах;
  • прокладка сети под землей.

В первом случае требуется соблюдать следующие правила:

  • максимальная дистанция между опорами – 15 м;
  • высотка крепления кабеля – от 6 м;
  • минимальная высота провисания провода – от 3,5 м;
  • высота точки входа кабеля в дом – минимум 2,75 м;
  • используемый провод – кабель СИП сечением от 16 мм, оборудованный несущим тросом.

Для способа с укладкой под землей требования следующие:

  • глубина – от 0,8 м;
  • дистанция защитных труб от опор – от 2 м;
  • наличие изоляции кабеля от механического воздействия;
  • укладка сигнальной ленты на расстоянии 25 см от провода;
  • ширина траншеи – 30–40 см.

Соблюдение этих правил является обязательным. Иначе сеть не будет принята сотрудником компании поставщика.

Каким образом осуществляется проведения ЭЭ?

Важно понимать, что подключение ЭЭ за пределами участка земли входит в обязанности РЭС. При этом сами работы осуществляются на основании созданного проекта

Особенностью подсоединения ЭЭ к земельному участку является проведение всех работ поэтапно

Здесь важно выполнять все техусловия, и только после их официального согласования:

  1. подсоединение ЭЭ к земельному участку без постройки;
  2. подтверждение исправности всех электрических устройств, которые будут эксплуатироваться, как приборы, контролируемые затраты ЭЭ;
  3. составление акта обо всех сделанных работах;
  4. скрепление бумаг на подсоединение ЭЭ подписями.

После того как от РЭС поступит положительное решение о возможности подключения электричества, вы сможете приступить к прокладке проводов и разводке ЭЭ.

Куда следует обратиться для подключения электричества в Москве и Московской области (сроки подключения к электросетям)

Вопросами подключения к электросети занимается ПАО «МОЭСК» (Московская Электростевая Компания). Она оказывает услуги по передаче электрической энергии и по подключению домов к электричеству в Москве и в Московской области.

Заявку на подключение можно подать несколькими способами:

  1. Прийти лично в ближайшее отделение МОЭСК.
  2. Оставить онлайн-заявку на подключение. Прежде необходимо зарегистрироваться на сайте.
  3. Заказным письмом с описью вложения, прикрепив все необходимые документы.

Заявленный компанией срок подключения от момента подачи заявки до выдачи акта технического присоединения — не более 20 дней. Все зависит от сложности работы — срок может значительно сократиться. Минимальный срок зависит от объема работы.

Нажмите кнопку «Зарегистрируйтесь» и следуйте инструкции.

На этой же странице можно посмотреть видео о возможностях Личного кабинета.

Необходимо указать имя пользователя и электронную почту, затем номер телефона.

Из личного кабинета можно подать и оплатить заявку на присоединение. В списке выбрать пункт «Техническое присоединение». Система попросит заполнить личные данные и данные по объекту присоединения. Потребуется прикрепить электронные копии документов:

  • паспорта;
  • доверенности (если действует посредник);
  • документов на недвижимость;
  • выписки из ЕГРН.

В меню можно настроить получение сообщений на электронную почту, чтобы своевременно узнавать об этапах рассмотрения заявки. Также о статусе рассмотрения можно узнать в личном кабинете. Там же можно написать сообщение в техническую поддержку и задать интересующие вопросы.

Если пойдете в отделение лично, то заранее подготовьте необходимый пакет документов. Какие это документы — рассмотрим ниже.

Срок регистрации заявки — 1 рабочий день. Если каких-то документов не хватает, то об этом сообщается будущему абоненту в течение трех дней. Для сбора недостающего пакета дается 20 дней.

Требования к электрооборудованию

К электрооборудованию предъявляется ряд требований:

  1. Сечение медного кабеля должно быть не менее 0,6 см, а алюминиевого — 1,6.
  2. Кабели «ноль» и «фаза», которые подключаются к ЛЭП, должны находиться от стены дома на расстоянии 5 см.
  3. Электрокабель, идущий в дом, должен быть на расстоянии 275 см от земли и 1500 см от окна.
  4. Если опора ЛЭПТ удалена от границы участка более чем на 250 м, то необходим дополнительный столб.
  5. Подключение производится к устройству распределения или к прибору учета.

Точные требования к электрооборудованию узнавайте в МОЭС. Обычно специалист-электрик осведомлен о данных требованиях.

Ввод кабеля через деревянную стену дома или фундамент

Если от столба до деревянного дома проложен СИП или другой проводник с алюминиевыми жилами, согласно ПУЭ вводить его в дом нельзя: «не допускается прокладка кабелей с алюминиевыми жилами по сгораемым конструкциям». Необходим переход на медь. Чаще других для этой цели используется кабель ВВГнг — в негорючей изоляции.

При этом нужно помнить, что для соединения двух этих проводников используют клеммные коробки, обычная скрутка недопустима. Соединенные напрямую медь и алюминий вступают в активную химическую реакцию, быстро и сильно окисляются, что ухудшает контакт. В результате даже при незначительных нагрузках в месте соединения появляется искра, а это — прямой путь к пожару. Потому использование клеммных коробок обязательно. Они есть в герметичном корпусе, есть открытые. Для использования на улице, понятное дело, лучше герметичные, в доме можно ставить и открытые.

Как соединить медный и алюминиевый провод

Но и это еще не все. Через деревянную стену проводить кабель электропитания можно только через стальную трубу с толстой стенкой. Диаметр трубы должен быть как минимум, в 4 раза больше наружного диаметра провода. Толщина стенки нормирована (СП )  и должна быть не меньше:

  • 2,8 мм для кабеля сечением жилы 4 кв. мм
  •  3,2 мм для кабелей с жилами 6-10 кв. мм.

Располагать вход желательно с обратным уклоном, чтобы вода не затекала внутрь. Чтобы загерметизировать места входа и выхода, а также чтобы обеспечить электробезопасность, можно использовать асбестовые, резиновые или пластиковые заглушки. Края трубы нужно будет тщательно обработать и зашлифовать до полной гладкости, чтобы кабель не перетерся и его оболочка не повредилась.

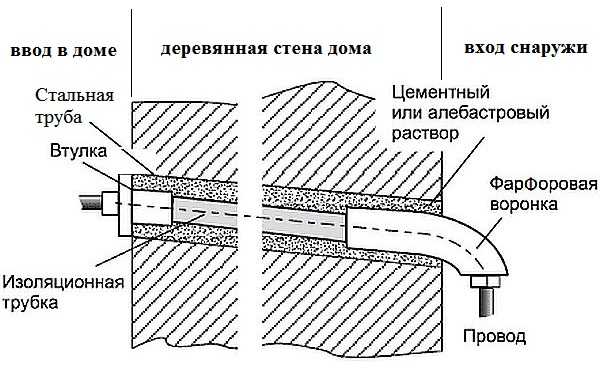

Ввод электрического кабеля через деревянную стену дома

Для успокоения и для повышения надежности отрезок, который будет находится внутри трубы, можно замотать асбестовой нитью или другим изоляционным материалом. Он также может заполнять пространство внутри трубы, чтобы там не селились насекомые. Еще вариант — заполнить трубу цементным или алебастровым раствором.

О том, как сделать проводку в деревянном доме, читайте тут.

При вводе через фундамент ситуация немного отличается: конструкция уже не считается сгораемой, так что можно использовать пластиковые закладные. Их устанавливают на стадии изготовления ленточного фундамента.  В этом случае проход для кабеля отличается в зависимости от того, в какое помещение попадает кабель: влажное или сухое.

Ввод электрического кабеля через фундамент дома

Запчасти, необходимые для организации безопасного ввода электрики в дом, стоят не очень много, но значительно повышают  надежность, электрическую и пожарную безопасность вашего жилья. Конструкции совсем несложные, с их устройством справится можно своими руками.

Как провести электричество на участок без построек

Подключение электричества к участку можно условно разделить на два этапа:

  1. Подготовка документов для получения разрешений (технические условия);
  2. Электромонтажные работы по подключению электроэнергии.

Шаг 1 — получить техусловия

Чтобы получить необходимые согласования и подключить электричество к участку, в местную энергоснабжающую организацию нужно подать следующие документы:

  • заявление на подключение участка к электросетям (2 экз.). Один экземпляр заявления с пометкой сотрудника энергосбыта о принятии документов остается у заявителя;
  • копия паспорта и нотариальная доверенность, если от имени владельца выступает доверенное лицо;
  • копии документов о праве собственности на участок;
  • перечень потребляющего электроэнергию оборудования на участке;
  • план участка с официального сайта Росреестра с указанием ближайшего столба линии электропередач и расположения инженерных сетей на территории (газопроводов, водоснабжения, связи и т.д.). План участка можно распечатать из карт яндекс или google, отчертив внешние границы красным.

По закону срок рассмотрения документов не более 30 дней. В течение этого срока заявителю по почте будут отправлены два экземпляра договора на подачу электроэнергии и технические условия на подключение.

В техусловиях указывается:

  1. предельно допустимая мощность потребления электроэнергии;
  2. тип электросети (одно- или трехфазная);
  3. напряжение 220 В или 380 В.

Образец техусловий на подключение электричества

Шаг 2 — заказать проект и монтаж

После получения техусловий следует подготовить проект подключения участка к электросети. Подобные проекты делают специализированные компании или электроснабжающие организации. Второй вариант предпочтительнее, т.к. проект утверждается электроснабжающей организацией. Подключение участка будет проведено на основании утвержденного проекта, отступления от которого запрещены.

В договорах обычно предусматривается подключение в течение 6 месяцев. На практике это происходит гораздо быстрее, если нет препятствующих обстоятельств. До того, чтобы знать, как провести электричество на участок без построек, заказчику нужно определить расстояние от участка до ближайшего столба (места подключения). Если это расстояние более 25 м, заказчику придется установить (обычно за свой счет) дополнительный столб.

Если линия электропередач находится на большом расстоянии, это усложнит подключение. В таком случае перед тем, как подключить электричество к земельному участку, придется искать подрядчика, оформлять все необходимые документы на строительство линии электропередачи к участку и только после этого проводить линию.

Сколько стоит провести электричество на участок

Стоимость подключения электричества к земельному участку зависит от конкретных объемов работ. В настоящее время средняя стоимость таких работ составляет около 55 тысяч рублей. В эту сумму входят:

  • стоимость составления и согласования проектной документации на подключение;
  • стоимость монтажных работ.

Если участок удален от линии электропередач и нужно устанавливать дополнительный столб, то к стоимости подключения добавится цена установки столба под электричество на участке.

Установка счетчика

Просто так взять и установить электрический прибор учета на участке нельзя. Порядок кардинально изменился с 1 июля 2020 года. Теперь процедура возлагается на сами энергосети, а потребители не обязаны ничего платить за это кому-либо. Но при этом электросчетчик должен быть не простым, а оснащенным интеллектуальными системами учета электроэнергии и передачи данных. Пока что это всего лишь рекомендация — однако до 2022 года времени не так много, и нужно уже сейчас воспользоваться актуальным современным решением.

При использовании трехфазного электропитания придется заботиться о заземляющем контуре. Основные параметры подвода и рекомендации по выбору шкафа для счетчика дают электроизмерительные лаборатории. Свободный доступ к приборам учета обязателен по закону. Это означает, что они чаще всего должны находиться на фасадах домов, на заборах либо на обособленных опорах.

Высота размещения монтажных боксов колеблется от 80 до 170 см выше уровня земли. Лишь в отдельных ситуациях допустима установка на высоте от 40 см. Каждый такой случай тщательно обосновывается и мотивируется в проектных материалах и заявках. Не допускается использование шкафов, рассчитанных исключительно на комнатное применение. Коттеджи с подключением к сетям до 10 кВт могут быть включены однофазным способом, в противном случае придется выбирать трехфазные решения.

Нагрузка по фазам должна быть раскидана как можно однороднее. На подходе к счетчикам ставят отключающие общие автоматы. Сразу за ними располагают автоматы, оберегающие ту или иную группу разводки. Заземление недопустимо соединять с нулевыми проводами. По возможности следует использовать двухтарифные приборы учета, которые наиболее практичны и удобны.

Стоит отметить, что установка счетчика внутри дома или иного строения допустима. Однако придется позаботиться, чтобы доступ сотрудников энергосетей туда шел беспрепятственно. Когда устройство установлено, надо подавать заявку, чтобы его опломбировали и ввели официально в эксплуатацию. На обработку заявки и приход инспектора у ресурсоснабжающей организации будет 30 рабочих дней с момента обращения.

Важно: если сотрудники энергокомпаний будут настаивать на обязательном уличном монтаже, необходимо ссылаться на правила устройства электроустановок. В них есть пункт, что системы учета должны эксплуатироваться только там, где круглый год сухо и температура не опускается ниже нуля градусов

На стороне владельцев участков будет и гражданский кодекс, который предписывает собственникам самостоятельно отвечать за сохранность своих вещей. Расположение столь серьезного прибора на улице заведомо не позволяет это сделать.

Еще одна тонкость состоит в том, что не обязательно покупать те устройства, на которых настаивают энергетики.

Часто задаваемые вопросы

Долго ли по времени устанавливать щит? (щит со столбом?)

Вся процедура занимает от 1,5 до 4 часов.

На какой высоте повесить щит?

Щит учета вешается на уровне 1,5 – 1,8 м от уровня земли.

Какие документы нужны для сдачи щита в сети?

Вам потребуются:

  1. Акт выполненных работ
  2. Однолинейная схема
  3. Документы на электрооборудование в щите

Электричество будет сразу, как установите щит?

Нет, так как никакая организация не имеет права подключаться к линии. Сбытовая компания должна сама опломбировать щит учета и подключить электричество.

Заземление тоже делаете?

Да, щит учета должен быть заземлен, это входит в стоимость его монтажа.

Будет ли стоять столб?

Да, будет, при условии, что во время установки столба будет произведено послойное трамбование. В противном случае столб может наклониться.

Дальнейшие действия для подключения к электричеству

После получения разрешения и технических условий, необходимо подготовить проект электрификации. Сделать его можно и самостоятельно, но при отсутствии специальных технических знаний сделать это будет проблематично. Рекомендуется обратиться к специалисту или заказать его в ресурсоснабжающей фирме, которая осуществляет выполнение соответствующих работ.

Фактическое подключение также может быть осуществлено специалистами. Нужно будет установить счётчик на специальном столбе. А подключение к сети произведут сотрудники ресурсоснабжающей фирмы, которые также опломбируют счётчик и составят акт о подключении нового абонента к сети.

Ценовая политика на подключение участка

Если рассматривать обобщенно, то в расходы на подключение будет входить:

Цена на материалы, которая полностью зависит от расстояния от дома до точки подключения и от кабеля и составляющих к нему, которые будут куплены для этой цели.

Услуги подключения к электросетям, запрошенные индивидуальном порядке. К ним относятся все расчеты по техническим условиям, помощь по составлению проекта и сама работа проведенная служащими. Так же иногда сюда идет оплата за выдачу документации с разрешениями на подключение.

Основные услуги по подключению. Установка столбов, формирование траншеи, монтаж электрощита и прочее.

Заключение договора энергоснабжения с поставщиком

На момент 2019 года действуют примерно такие ценовые тенденции:

Стоимость на получение технических условий от электросетей равна 7000 рублей. Цена установки столба для ввода электричества будет составлять примерно от 25 000 рублей, если брать Московскую область.

Видео описание

Как оформить и подключить электричество за 500 руб смотрите в видео:

Подключение электричества к частному дому от этого столба обойдётся жителям примерно от 14 000 р. Это зависит напрямую от цены метра кабеля, который хозяин дома захочет установить. Общая стоимость электромонтажных работ при проводке к участку, в среднем от 22 500 р.

В цену включен так же монтаж электрощита и заземления ПУЭ, для обеспечения безопасности. Все подписи и согласованный пакет документов в среднем выходит в цене 8000 р. Стоимость договора энергоснабжения на сегодняшний день составляет от 7 000 р. В целом не особо дорогой процесс, если сравнивать в эквиваленте с ценой на участок или дом.

Установка столба и подключение электричества зависит от местонахождения участкаИсточник ngnovoros.ru

Коротко о главном

Прежде чем подключить электричество, потребуется составить проект. На его основании будут проводиться работы, и рассчитываться требуемая мощность. Чаще всего подключение к электросетям производится подземным, реже воздушным методом. Для сбора документов и подключения лучше обратиться к специалистам.

Сколько стоит подключить электричество на участок?

Сколько стоит провести электричество на участок?

Провести свет на участок — цена? Говоря о стоимости таких работ нужно отметить, что в разных регионах она отличается друг от друга в сторону уменьшения или увеличения.

Состоит она из нескольких частей. Плата за пуск света, это фиксированная ставка, которая платиться на счет районных электрических сетей (на 2017 год не превышает 1000 рублей).

Стоимость изготовления проекта (платится тому, кто его делал), не превышает 2000 рублей, а также затраты на материалы (провода, элементы их защиты), а также работа (протяжка по воздуху или прокладка проводов в земле).

Сколько стоит подвести электричество к участку? В общем, если делать электричество «с нуля» то можно рассчитывать на 5000 – 10 000 рублей.

Для подключения электричества на участок необходимо согласовать свои действия с районной энергопоставляющей компанией, а также изготовить всю необходимую техническую документацию.

Подробнее о том как протянуть электричество к загородному участку вы можете узнать, посмотрев видео:

Watch this video on YouTube

22 Окт 2017      kasjanenko
    980

Правила и порядок строительства ВЛИ

Строительство воздушных линий выполняет специально обученная бригада электромонтеров. Монтаж начинается с подготовительных работ, включающих в себя расчистку трассы от растительности и других помех. Перед раскаткой проводов должны быть установлены все опоры, защищены переходы через инженерные сооружения, ну и, конечно, подвезены барабаны с самим проводом. Если предполагается от ВЛИ делать ввод электричества в дом, на здании заранее надо установить анкерные крепления для подвески проводов СИП.

Установка барабана и вспомогательных механизмов

Раскатку провода начинают с установки барабана. Его располагают возле опоры, где будет выполняться конечная регулировка стрел. Причем оптимальное расстояние между ними считается равное высоте самой опоры.

Для ручной раскатки проводов используется специальный канат-лидер. Это своего рода синтетический трос длиной от 30 до 50 м и диаметром 10 мм. Раскатку каната выполняют одновременно с креплением роликов и промежуточных подвесок на опорах. По мере подъема каната, на столбе фиксируют промежуточную подвеску специальной металлической лентой. Если опора оборудована отверстием, крепление подвески возможно болтовым соединением.

Кронштейн промежуточной подвески оборудован отверстием. Сюда крепят раскаточный ролик. Количество подвесок и роликов зависит от количества сложных столбов, промежуточных, угловых и анкерных опор

Важно выдержать правильное расположение роликов, чтобы ось укладываемого кабеля находилась на уровне углубления поддерживающего зажима

Ролики имеют некоторые различия.

  • механизм RT 5 устанавливается на сложных и анкерных столбах. Их фиксация происходит ремнем;
  • механизм RT 2 предназначен для промежуточных опор. Они крепятся за отверстие кронштейна промежуточной подвески.

После окончания монтажа всех механизмов трос-лидер соединяют с концом СИП провода. Чтобы соединить между собой трос и кабель используют металлические чулки с вертлюгом. Причем чулки различаются по предназначению. Одновременно применяется механизм, который надевают на сам кабель и нулевую жилу, а синтетическим чулком обжимают весь жгут. Увеличить надежность соединения помогает двойной бандаж из изоленты. Основной чулок оборудован грузовым кольцом. К нему-то и крепят канат-лидер.

Ручная раскатка провода между опорами

Ручная раскатка провод СИП выполняется на участках ограничением до 100 м или между пролетами до 50 м. Бригада выполняет работу в следующем порядке:

  1. Когда все подготовлено к работе, бригада делится на 3 звена. В состав первого и второго звена входит по одному электромонтеру. Их обязанность – наблюдение за работой двигателя раскаточного механизма, равномерным наматыванием каната на катушку и за плавным вращением барабана с проводом. Третье звено наблюдает за прохождением соединительного узла каната с кабелем по раскаточным роликам.
  2. Раскатку продолжают, пока соединительный узел пройдет через все столбы и приблизится к самой катушке с полностью намотанным канатом-лидером. В это время подается команда остановки двигателя. Кабель фиксируют к анкерному столбу капроновым тросом, после чего разъединяют соединительный узел. На конечных опорах оставляют свободный кусок кабеля для последующих соединений.

Во время раскатки СИП провода важно следить за его прохождением на угловых опорах и не допустить трение провисающего кабеля об землю

Фиксация и натяжение СИП

Крепление СИП сначала выполняют на анкерных опорах пролета. Здесь фиксация кабеля происходит анкерными зажимами. Далее закрепляется СИП на промежуточных столбах. Натяжка нулевой жилы выполняется согласно монтажным таблицам, но не более 5% усилия от проектных значений. Провес стрел определяют визуально, после чего их оставляют немного отвисеться.

Бригада следующей смены приступает к регулировке стрел:

  1. На первой анкерной опоре выполняется установка зажима на нулевую жилу. Возле зажима на весь жгут провода ставят пластиковый хомут. Он не даст жгуту раскрутиться.
  2. Следующий зажим ставят на кронштейн конечной опоры. К несущей жиле подальше от столба зажимом фиксируют динамометр. К нему цепляют трос ручной лебедки, заранее закрепленной к первому столбу пролета.
  3. Натягивая на себя лебедкой СИП провод, смотрят усилие на динамометре. При достижении нужного значения зажимом на кронштейне конечной опоры фиксируют нулевую жилу.

Натяжка провода окончена, осталось стянуть все жилы хомутом и отцепить лебедку.

https://youtube.com/watch?v=tkJxmt2Fx28

Ввод электричества в дом от столба

После того, как выполнено присоединение к электросетям, возникает вопрос, как провести электричество от щита на столбе к дому. Существует два способа – воздушное и подземное подключение.

Воздушное подключение

Как подключить дом к электричеству 15 кВт от столба со счетчиком?

Сип провод от щита учета поднимается на верх опоры и тянется до дома. На стену дома монтируется анкер для натяжки и крепления провода. Если нужно протянуть СИП провод по фасаду здания, то он помещается в гофру.

В некоторых случаях целесообразно установить щит ВРУ (вводно-распределительный щит) после ЩУ.

Данный способ подключения дома к электричеству используется чаще всего за счет своей простоты. В случае повреждения провода, его будет легко заменить.

Подземное подключение

Данный способ более трудозатратный. Его применяют редко, в связи с дороговизной кабеля. Необходимо прокопать траншею глубиной от 0,7 м, проложить кабель. Кабель используется защищенный (бронированный).

Особенности прокладки СИП

Перед монтажом провода СИП подготавливают трассу путём расчистки площадки под установку опор и раскатке кабеля. В процессе подготовки старая воздушная линия удаляется или прокладывают новую рядом с учётом демонтажа старой. Раскатку выполняют затягиванием провода на опоры с помощью специального троса. Крепление СИП к столбу производят при помощи инструмента и материалов для монтажа СИП кабеля.

  • раскаточное устройство;

  • натяжитель бандажной ленты;

  • крепежные материалы;
  • натяжитель линии;
  • динамометр.

Поэтапный монтаж:

  1. Устанавливают опоры.
  2. На опоры для монтажа СИП монтируют специальные крюки или кронштейны.
  3. При помощи оборудования разматывают и подвешивают трос-лидер.
  4. Протягивают СИП на опоры и натягивают.
  5. Крепят кабель на опорах.
  6. Обустраивают линейные ответвления от магистрали.

Подготовка к раскатке кабеля

На несущие и поддерживающие опоры устанавливают специальные ролики. Для этого на несущих используют ремни, а на поддерживающих крюки. На расстоянии не менее длины опоры ставят барабан с проводом со стороны крайнего несущего столба подготовленного к раскатке пролёта. С другой стороны пролёта устанавливают барабан с трос-лидером, диаметр которого подбирают с учётом способа выполнения раскатки: ручной или механизированной, и используемом проводе.

Протягивание провода СИП на опоры

Важно.  Перед установкой опор необходимо закрепить все необходимые кронштейны и крюки, чтобы избавиться от лишней работы на столбе в дальнейшем

Протяжка трос-лидера

Синтетический канат поднимают на каждую опору. Как только трос-лидер будет заправлен в ролики всех опор, его соединяют с СИП кабелем при помощи чулка и вертлюга. Вертлюг не позволит кабелю перекрутиться в процессе заведения провода на опоры.

Вертлюг для соединения троса и СИП

Раскатка

Путём медленного сматывания трос-лидера начинают подъём СИП на опоры. По мере движения провод плавно поднимается на первую и последующие столбы, занимая место троса на роликах до тех пор, пока не растянется на весь подготовленный пролёт. В процессе растяжки следят, чтобы кабель не касался земли, не тёрся о столбы и крепёжные элементы. Нельзя поднимать СИП с земли, предварительно раскатав его или раскатывая в процессе движения. Но довольно часто так и делается.

Крепление к опорам

Когда кабель вместе с трос-лидером минует последнюю опору пролёта, на первом анкерном столбе СИП закрепляют в зажиме, оставив достаточно провода для дальнейшего соединения с другим пролётом, подводом к дому. Далее, трос-лидер отсоединяют и при монтаже закрепляют провод на всех анкерных и промежуточных опорах. Раскаточные ролики в процессе фиксации снимают.

Промежуточные зажимы для крепления СИП на столбе

Оконечное крепление кабеля

Натяжка

Натяжку выполняют при помощи ручной лебёдки. В специальный зажим вставляют конец несущей жилы кабеля, расположенного на первой в пролёте анкерной опоре. Используя ручную лебёдку, провод подтягивают, контролируя силу натяжения при помощи динамометра. Рекомендуемые показания измерительного прибора можно узнать из проекта монтажа СИП или из специальной таблицы. В ней указаны параметры, рассчитанные для проводов определённых марок с учётом длины анкерного пролёта и температуры.

Натяжитель сип кабеля

Подвод к электрифицируемому объекту

Монтажом СИП -кабеля от столба к дому занимается обслуживающий воздушную линию персонал только после того, как все монтажные работы по прокладке СИП по опорам будут завершены.

Подключение выполняют от опоры, расположенной вблизи дома. Для крепления провода используют анкерные зажимы, которые устанавливают на столбе воздушной линии и фасаде подключаемого к источнику электроэнергии объекта. Один конец СИПа зажимают на опоре, оставляя часть для подключения к линии. Другой конец СИП фиксируют в зажиме на доме после ручного натяжения приблизительной силы.

Крепление кабеля сип на столбе

Крепление для СИП кабеля к деревянному дому с переходом на ВВГнг

Особенности монтажа на опоре

Если питающая воздушная линия выполнена с использованием оголённого провода, то кронштейн для фиксации анкерного зажима монтируют под траверсой с изоляторами. Если линия проложена с использованием СИП, то кронштейн фиксируют под линейными креплениями. Для соединения с линией используют специальные зажимы для соединения оголённых проводов или прокалывающие зажимы для СИП в зависимости от типа воздушной линии.

Подключение электричества

Если на земельном участке нет построек, но электричество нужно, тогда для безопасного подключения электричества используется трубостойка для ввода электричества на участок. Плюс трубостойки в том, что по состоянию на 2021 год никакого технического заключения или сертификации на это устройство нет.

Любой может сделать трубостойку из металлической квадратной трубы, которая будет использоваться в качестве опоры при натяжении проводов.

Для проведения электричества к участку без строений нужно пройти ряд этапов: подать заявку на подключение к электросетям, оформить договор с электросетевой и энергосбытовой компанией, выполнить тех условия, осуществить присоединение к сетям.

Стоимость подключения может колебаться от 550 руб. и доходить до нескольких тысяч рублей в зависимости от удаленности участка от линий электропередач, от мощности потребления электроэнергии и др.
